Le PERT est un outil puissant pour les entrepreneurs et PME qui souhaitent mener à bien des projets complexes.
- Définition : outil de planification visuelle conçu pour organiser les tâches d’un projet, repérer leurs dépendances et identifier le chemin critique.
- Utilité : clarifie le déroulement, sécurise les délais, aide à prioriser les tâches critiques et favorise la collaboration projet.
- Construction : repose sur l’identification des tâches, l’estimation des durées via la méthode des 3 points, et la mise en réseau logique.
- Exploitation : met en évidence les marges et retards acceptables, nécessite une mise à jour régulière pour refléter l’avancement réel.
- Outils : Lucidchart, Wrike, Miro ou Monday facilitent la modélisation, le suivi et la collaboration autour du diagramme.
En résumé : un bon diagramme PERT, c’est un cap clair, des priorités bien posées, et un projet piloté avec méthode.
En décomposant le projet en tâches, en identifiant le chemin critique et en impliquant les équipes, il permet de sécuriser les délais et de maîtriser les risques. Découvrez dans cet article comment exploiter pleinement le potentiel du PERT pour vos projets.
Définition et utilité du diagramme PERT
Un outil de planification et d’optimisation de projet
Le diagramme PERT est un outil pour planifier et optimiser les projets d’envergure. Développé dans les années 1950 pour le programme du sous-marin nucléaire Polaris de la marine américaine, il a permis d’économiser deux ans de développement. Le PERT aide à déterminer les étapes essentielles, améliorer le calendrier et suivre les progrès une fois le projet lancé.
Utilisez le PERT en amont du projet pour identifier les tâches clés, leurs dépendances et optimiser leur planification. Cet outil est utile pour les entrepreneurs et petites entreprises souhaitant mener des projets complexes en maîtrisant les risques et délais. Le PERT clarifie le déroulement prévisionnel en anticipant mieux les besoins et les obstacles potentiels.
Une startup qui développe une nouvelle application mobile. En utilisant le PERT, elle pourra visualiser toutes les étapes clés comme la conception, le développement, les tests, etc. Cela lui permettra d’optimiser l’enchaînement des tâches, d’identifier les points de blocage et de mieux estimer la date de sortie de l’application.
Élément | Caractéristique |
---|---|
Tâches | Représentées par des flèches |
Étapes | Représentées par des cercles |
Connexions | Liens entre tâches selon dépendances |
Chemin critique | Séquence de tâches la plus longue |
Marge | Retard possible sans impact projet |
Visualiser les tâches, leurs connexions et le chemin critique
Le diagramme PERT permet de visualiser l’ensemble des tâches d’un projet, leurs connexions et dépendances. Il est utile quand des activités peuvent être menées en parallèle. Contrairement au Gantt utilisé pendant le projet pour le suivi, le PERT intervient en amont pour planifier et optimiser les tâches.
Analysez les liens entre les différentes activités grâce au PERT pour identifier celles pouvant être réalisées simultanément. Le chemin critique, séquence de tâches la plus longue, donne la durée minimale de réalisation du projet. Les tâches sur ce chemin ont une marge nulle et ne doivent pas prendre de retard sous peine d’impacter la date de fin.
Construction d’un diagramme PERT

La méthode d’estimation des durées à 3 points pour plus de réalisme
Tâche | Durée | Antécédent(s) |
A | 2 | – |
B | 8 | – |
C | 5 | A |
D | 2 | B |
E | 6 | B |
F | 5 | E |
G | 3 | A,D |
Une préparation est indispensable pour élaborer un PERT fiable et précis. La première étape consiste à lister exhaustivement les tâches nécessaires, en utilisant des techniques comme le brainstorming pour n’en oublier aucune. Impliquer les équipes à ce stade favorise la précision et l’adhésion.
Pour estimer la durée de chaque tâche de façon réaliste, la méthode des 3 points est recommandée. Elle consiste à évaluer un temps optimiste, probable et pessimiste pour chacune, puis à calculer une moyenne pondérée avec la formule (Optimiste + 4 x Probable + Pessimiste) / 6. Cette approche tient compte de l’incertitude pour obtenir des estimations plus fiables.
Si vous deviez estimer la durée d’une tâche de développement par exemple, vous pourriez retenir :
- Temps optimiste : 10 jours (si tout se passe parfaitement)
- Temps probable : 15 jours
- Temps pessimiste : 25 jours (en cas de problème)
La durée moyenne serait alors de (10 + 4×15 + 25) / 6 = 16 jours. Cette estimation sera plus réaliste qu’une évaluation « à la louche ».
Relier les tâches en un réseau logique d’étapes et de dépendances

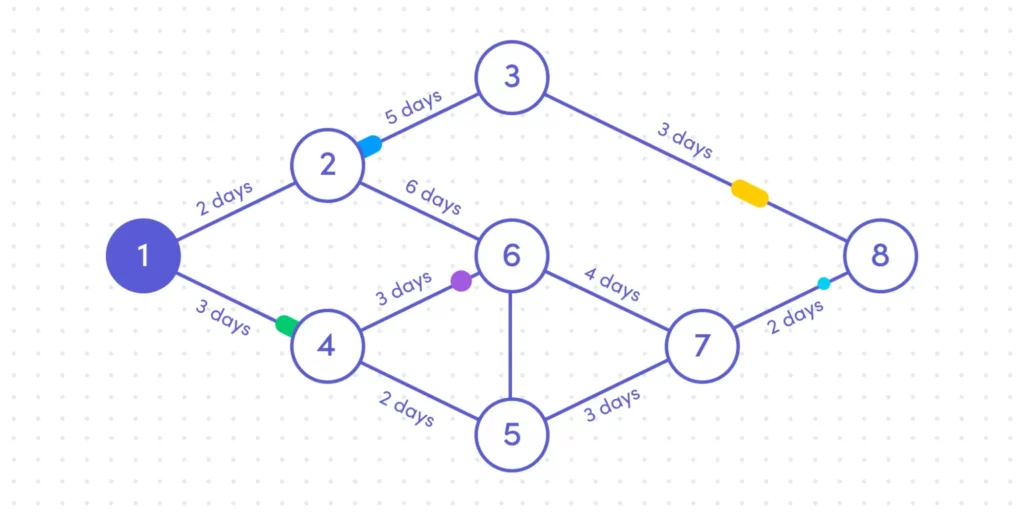

Une fois la liste des tâches et durées établie, la deuxième étape est de construire le réseau PERT en les reliant selon une logique d’étapes et de dépendances. Les tâches sont symbolisées par des flèches et les étapes par des cercles. Si nécessaire, des tâches fictives de durée nulle peuvent matérialiser des liens indirects entre activités.
La date au plus tôt d’une étape est la somme de la date au plus tôt de l’étape précédente et de la durée de la tâche. S’il y a plusieurs chemins possibles, on retient la date au plus tôt la plus grande. On procède à l’inverse pour les dates au plus tard, en partant de la fin et en soustrayant les durées. Ces calculs permettent de déterminer les marges des tâches.
Utilisation et optimisation du PERT
Calculer les marges pour prioriser les tâches du chemin critique
Le PERT donne une vision globale du projet permettant d’anticiper les besoins en ressources, d’identifier les tâches critiques et d’arbitrer les priorités. Il met notamment en évidence le chemin critique sur lequel tout retard impactera la date de fin, à la différence des tâches non critiques où l’on peut optimiser l’allocation des ressources.
Calculez les marges de chaque tâche pour analyser ces possibilités : la marge totale est la différence entre date au plus tard de l’étape suivante et date au plus tôt de l’étape précédente moins durée de la tâche. Les tâches du chemin critique ont une marge nulle. Fiez-vous au PERT pour arbitrer les conflits de priorité en fonction de ce critère.
Si deux tâches A et B sont prévues en parallèle mais que A est sur le chemin critique et pas B, on donnera la priorité de ressources à A en cas de conflit. Les marges de B permettent de la décaler un peu si besoin.
Actualiser le PERT en fonction des aléas pour refléter l’état réel du projet
Comme tout processus, le diagramme PERT doit être réévalué et adapté en permanence en fonction des changements et évolutions : retards, problèmes techniques, etc. Actualisez-le régulièrement en cours de projet pour tenir compte de ces aléas et refléter l’état réel d’avancement à tout instant.
Désignez un responsable de la mise à jour du PERT (voir la méthode RACI) et définissez des codes couleurs pour distinguer visuellement les tâches en retard ou le chemin critique par exemple. Profitez de la flexibilité de l’outil pour l’adapter aux spécificités de votre projet. Vous pouvez y intégrer des données complémentaires comme le budget ou les ressources nécessaires pour optimiser leur affectation.
Imaginons que dans notre exemple de projet web, la rédaction prenne du retard. En actualisant le PERT, la marge de cette tâche va diminuer. Si le retard est trop important, elle pourrait intégrer le chemin critique. Le chef de projet pourrait alors renforcer l’équipe de rédaction pour rattraper le retard et tenir les délais.
Les avantages et inconvénients du diagramme PERT
Avantages
-
Visualisation claire du projet
-
Identification du chemin critique
-
Meilleure estimation des délais
-
Gestion des risques
-
Facilite la coordination
-
Suivi et contrôle du projet
Inconvénients
-
Temps de construction élevé
-
Peu adapté aux petits projets
-
Estimation des durées subjective
-
Difficulté d’actualisation
-
Complexité pour les grandes structures
Quelle est la différence entre les diagrammes PERT et Gantt ?

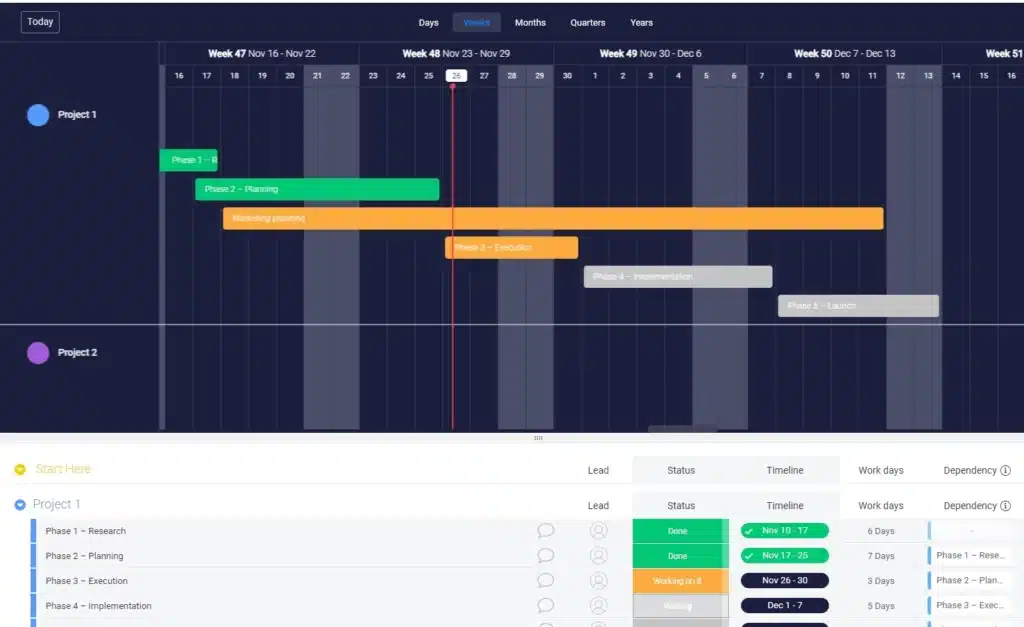

Les diagrammes PERT sont des visualisations sous forme d’organigramme d’une estimation de la durée d’un projet à un stade précoce. Les diagrammes de Gantt sont des représentations visuelles plus granulaires, avec des diagrammes à barres disposés linéairement pour chaque activité du projet. Il est facile de voir la durée totale du projet, depuis la date de début jusqu’à l’achèvement de la dernière activité. La création d’un diagramme de Gantt est également beaucoup plus facile. Remplissez un tableau avec les dépendances, les dates de début et les durées estimées. C’est fait !
Un diagramme de Gantt ne comporte pas de formule officielle pour calculer les durées prévues. Un PERT est beaucoup plus performant à cet égard.
Des logiciels dédiés pour faciliter la préparation et le suivi
Pour tirer pleinement parti de la méthode PERT, il est essentiel de s’appuyer sur des outils collaboratifs adaptés. Ces plateformes permettent de centraliser les informations, de mieux visualiser les enchaînements de tâches et de fluidifier la communication entre les membres de l’équipe projet. Voici trois solutions particulièrement efficaces.
Monday.com : l’organisateur visuel tout-terrain

Monday.com est un logiciel de gestion de projet viseul et intuitif qui s’adapte assez bien à la méthode PERT. Grâce à ses tableaux personnalisables, il est facile de lister les tâches, d’estimer leurs durées et de suivre les dépendances entre elles. L’outil permet également de définir des jalons clés, de collaborer en temps réel avec l’équipe, et de générer des vues chronologiques ou en diagramme de Gantt qui complètent parfaitement l’approche PERT. Sa souplesse le rend particulièrement adapté aux équipes pluridisciplinaires et aux projets évolutifs. Découvrez notre avis sur monday.
Wrike : le copilote de vos projets

Wrike est une solution de gestion de projet conçue pour le pilotage en temps réel et la visibilité sur l’avancement. Elle intègre des fonctionnalités avancées de planification, d’affectation des ressources, et de visualisation des dépendances. Pour un usage en lien avec PERT, Wrike permet de créer des chronologies détaillées, d’automatiser les alertes liées aux retards potentiels, et de suivre les écarts entre le planning initial et la réalité du terrain. Son interface structurée et ses tableaux de bord dynamiques en font un allié précieux pour les chefs de projet exigeants. Découvrez notre avis sur Wirke.
Miro : le cerveau collectif pour modéliser vos projets

Miro se distingue comme un tableau blanc collaboratif en ligne, particulièrement utile pour la phase de préparation des diagrammes PERT. Il permet de créer des schémas personnalisés, de relier visuellement les différentes tâches et d’impliquer l’ensemble de l’équipe dans la modélisation du projet. Grâce à ses nombreuses bibliothèques de modèles et à ses fonctions de coédition, Miro facilite la construction de diagrammes logiques même complexes. C’est un excellent choix pour les ateliers de planification ou les brainstorming stratégiques autour de la structure du projet. Découvrez notre avis sur Miro.
Lucidchart : le maestro des diagrammes PERT visuels et collaboratifs
Pour construire le réseau en lui-même, des logiciels comme Lucidchart sont intuitifs avec des modèles pré-établis. Ils permettent de générer facilement un diagramme professionnel et d’y apporter des modifications en quelques clics. Choisissez une solution incluant le PERT pour faciliter la construction et les mises à jour en continu. L’objectif est d’avoir un outil visuel toujours à jour.
Le logiciel ProjectLibre propose un module PERT performant. Il suffit de renseigner la liste des tâches avec leurs dépendances et durées. Le logiciel génère ensuite automatiquement le réseau PERT, identifie le chemin critique et calcule les marges. Toute modification est répercutée en temps réel. Un gain de temps considérable !
En synthèse, le diagramme PERT est un outil puissant de planification et d’optimisation de projet. Il permet de visualiser l’ensemble des tâches, leurs dépendances et le chemin critique. Bien utilisé, il clarifie les rôles, sécurise les délais et fédère les équipes. Les bons outils simplifient sa construction et son actualisation en continu pour en faire un véritable tableau de bord du projet.
Le PERT demande certes un investissement initial mais il permet d’économiser un temps précieux par la suite en optimisant l’allocation des ressources. C’est un accélérateur de projet particulièrement utile pour les entrepreneurs et petites entreprises souhaitant mener des projets d’envergure en maîtrisant les risques et délais. Alors n’attendez plus pour tester cet outil sur votre prochain challenge !
- La méthode Waterfall
- Tout comprendre sur le rôle de sponsor d’un projet
- Comment devenir un pro de la méthode RACI
- Qu’est-ce qu’un chef de projet ?
- Les 50 meilleurs logiciels de wiki en 2025
- Les meilleurs outils de rétroplanning
- Les meilleurs outils de wiki informations
- Les meilleurs outils de gestion de projet en association
- Les meilleurs outils de Kanban
- Les meilleurs formations en lean management
- Les meilleurs logiciels de gestion de projet en 2025
Aucun commentaire
